晋南热电供热蒸汽能量梯级利用改造工程顺利完成72+24小时的试运行
9月23日早上8点,晋南热电供热蒸汽能量梯级利用改造工程顺利完成72+24小时的试运行。宣告该项目经过近一年的施工建设,在金秋时节,迎来了可以投入生产运行的收获时刻。
从2024年11月18日,现场开始施工挖掘第一铲沙土。到12月10日,生技部、运行部、设备维护部与施工单位召开设计联络会,梳理设计理念、说明及图纸的初步设计成果,提出见解及优化意见,对设备生产制造、供货节点、以及配合设计提资等提出具体要求;从2025年初,生技部、设备部、运行部反复论证和修改后敲定下了方案和图纸,到2025年4月25日两座银灰色的热水储热罐顺利建成;从 2025年6月24日,项目的核心设备螺杆机组与蒸汽管道系统顺利完成对接,通过三方联合验收,项目建设迈入关键阶段,到 2025年7月30日,迎来项目系统的“大脑”和“中枢神经”:DCS系统受电一次成功,项目正式进入调试阶段;从 2025年8月27日,项目的增压水系统、疏水系统顺利通过试运行,揭示所有分系统试运行全部宣告完成,再到主机的试运行和机组整启发起最后的冲刺,9月23日实现72+24小时的试运行成功。可以说,每一步,每一天,都洒下了建设者们的汗水、智慧、坚持、精细的敬业与付出。

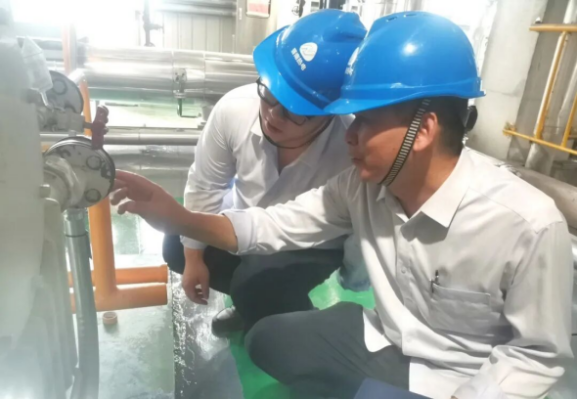

设备维护部周兴鸿在检查设备试运的转动和震动状况
可以说,整个项目从建设到试运过程,有生技部、设备部、运行部的专业人员,严格审核、反复论证和修改各类系统的方案和图纸。有安监环保部、设备部盯守现场,对安全管控丝毫不放松,及时协调解决与其他项目的交叉作业、施工方面的矛盾。有设备维护部技术人员现场科学统筹、精细部署,与施工单位密切配合,严格把控施工质量,从控制柜安装、电缆敷设到I\O卡件调试、控制单元检测等各环节,全过程实施精细化管理。以及试运期间,生技部、运行部、设备部专业人员坚守现场,紧密监控、检查设备的运行情况及参数指示,及时协助处理各种故障缺陷。
功夫不负有心人,在收获的季节,金色的中秋,迎来了这个重要改造项目的安全顺利试运成功。
(晋南热电 周国利 摄影报道)
